重大項目建新功① | 再沖刺!貴州500千伏水場輸變電工程項目投產在即
- 作者:顧海凇 王淑宜 牟紹莉
- 來源:當代先鋒網
- 發布時間:2024-09-29 18:58:19
【開欄的話】
拼經濟、促發展,貴州鉚足干勁。眼下,全省項目建設“拉滿弓”,新開工項目厲兵秣馬、蓄勢待發,在建項目快馬加鞭、熱火朝天。比思路、比成效,各地列出時間表、按下快進鍵,力推洽談項目盡快落實、簽約項目早日開工、在建項目加快推進、完工項目達產達效,形成更多實物工作量,跑出項目投資加速度。
抓項目就是抓發展,謀項目就是謀未來。即日起,省發展改革委聯合貴州日報天眼新聞推出“重大項目建新功”專欄,走進“四新”“四化”重點領域重大項目建設一線,實地展示全省大抓項目、抓大項目的闖勁、拼勁,為堅定不移完成全年目標任務、推動高質量發展不斷取得新成效營造良好氛圍。

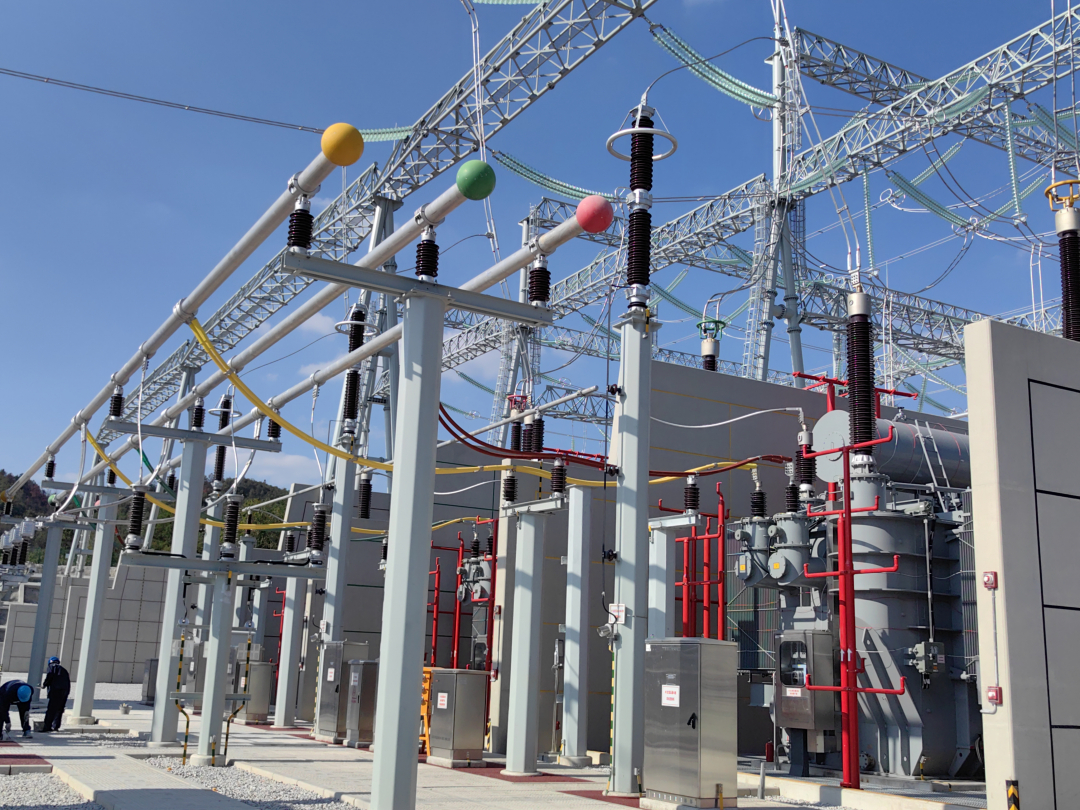

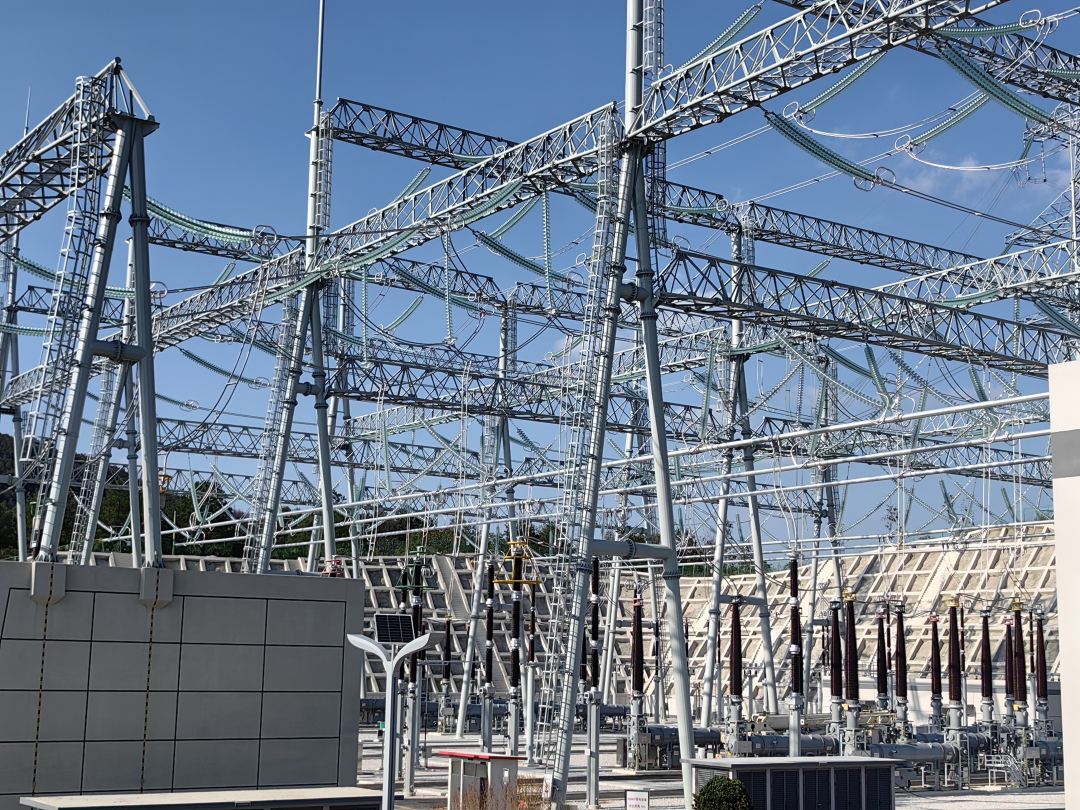

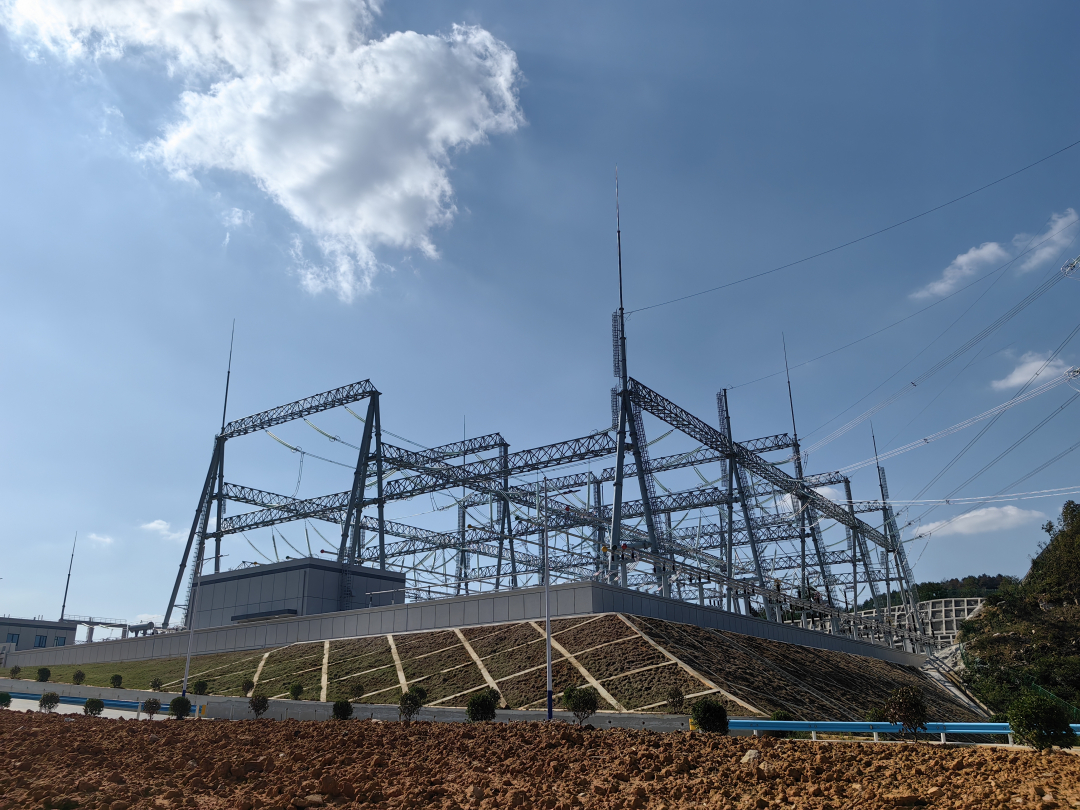

鏟墻、噴漆、平整碎石......消缺工作有序地進行著。9月25日,記者走進位于龍里縣龍山鎮姨媽囤的貴州500千伏水場輸變電工程項目建設現場,一臺分體式變壓器格外顯眼。變壓器旁,百余人正在為項目投產作最后的沖刺,現場一片火熱。
根據預測,2025年貴州全社會用電量和最大負荷將分別達到2240×108千瓦時和44000兆瓦,“十四五”期間年均增長率分別為7.1%和8.4%。
隨著貴州中南部地區雙龍經濟帶的建設,該片區負荷增長較快,2025年該片區最大負荷預計達到2370兆瓦,2021年投產醒獅變第三臺主變,該片區主變?nèi)萘窟_到2250兆伏安。220千伏電網轉供電后,2023年該地區220千伏層面電力缺額達到1797兆瓦,不能滿足供電需要,且該片區與青巖變的聯絡線受走廊條件制約,無法通過加強220千伏電網結構的方式提高與青巖變的聯絡。
因此,作為西電東送重要組成部分的貴州500千伏水場輸變電工程的建設對于經濟社會的發展至關重要。該項目的建成投產,將有效保障貴州中南部地區供電需要,助力每年向廣東省輸送4000億度電量目標的實現。
據悉,該項目總投資4.2億元,全站總建筑面積3913平方米。新建500kV變電站一座,主變最終3×100萬千伏安,本期安裝1×100萬千伏安。本期500千伏線路解口福青線入水場變,新建解口線路長7公里,青巖側長2.2公里,福泉側長4.8公里。
“現在做的是AVC調試。”貴陽供電局變電管理一所工作人員沈昕然說道,目前已完成80%的信號調試。
“我們的主體工程已完工。從上個月起,保護、自動化、通信、網安、運行等專業同步開展驗收工作,現已到收尾階段。”該項目負責人匡得榮介紹道,本項目預計月底投入使用。
類似的項目建設工期通常需要兩年半,該項目僅用一年半的時間即將投產,離不開建設單位的科學建設、合理施工。
在工程建設中,作為建設單位,貴州電網有限責任公司建設分公司積極調配人力、物力和機械設備等資源,克服工期緊、施工難度大等困難,統籌各施工參建單位管理資源,采用機械化施工,有效減少風險、提高效率。
項目建設進度快速推進,更離不開當?shù)亓己玫臓I商環境。
“遇到問題,當?shù)夭块T都能快速解決,為我們施工提供了很大的便利?!笨锏脴s表示。
據悉,龍里縣實行清單化推進項目落地。按照“一個項目、一名領導、一個專班、一抓到底”方式,將所有新簽約項目和在建項目列入“大比拼”范圍,每月進行倒排工期,量化細化建設內容,實行清單化、臺賬式推進。包保責任部門“一把手”親自上手、親自督戰,從項目立項、手續辦理到竣工驗收實行“一條龍”服務,全程協調解決阻礙項目推進的“中梗阻”,助推項目快建設、快投產、快見效。今年以來,龍里縣已建成投產永吉智能化包裝、一均電器總部基地等21個項目。
